SEVEN Sensörlerinin Sipariş Süreci ve Kurulumunda Dikkat Edilmesi Gerekenler Nelerdir?

Satış sonrası destek

Güneş Enerji Santrallerinizin performans verilerinin ve meteorolojik verilerinin takibi için SEVEN Sensör Çözümleri vazgeçilemez bir gerekliliktir. Peki bu gereklilikler yerine getirilirken Seven Sensörlerinin sipariş süreci ve sisteminize entegrasyonu nasıl ilerlemelidir?

Öncelikle müşterilerimizin ve saha personellerinin yapmış olduğu hatalara değinmek istiyoruz. Müşterilerimiz sipariş sürecinden ilgili santrallerine sensörlerin entegrasyonuna kadar ön hazırlıklarını sağlamış olması gerekmektedir. Burada sipariş sürecinde verilen eksik bilgiler veya sahadaki kurulum sırasında doğru adımların izlenmemesi hem zaman kayıplarına hem de teknik aksaklıklara sebebiyet verebilmektedir. Haliyle iş yükü artmaktadır. Saha Personelleri ise kurulum öncesi SEVEN Sensör Teknik Destek Departmanına ulaşmalı ve dikkat edilmesi gereken basit ama önemli konular hakkında bilgi edinmelidir. Seven Sensörlerinin kurulumu çok basit olmasına karşın göz ardı edilen konular kurulumda zorluklar oluşturabilmektedir. Bu konular nelerdir ? Bu konulara soru cevap usulü değineceğiz.

GES sensör için teknik destek

1-) Sipariş sürecinde üretici (SEVEN) hangi bilgilere ihtiyaç duymaktadır? Müşterilerimiz nelere dikkat etmelidir?

  • İlgili sahanın yapısı yani ‘’arazi tipi bir saha mı , çatı tipi bir saha mı ?’’ bilinmeli , bildirilmelidir.
  • İlgili sahanın panel yönelimleri bilinmeli , bildirilmelidir ? ( Tek yönelim veya birden fazla yönelim. Yönelim sayısına göre sensör çözümlerimiz değişmektedir.)
  • İlgili sahanın hangi veri kaydedici (Datalogger : Huaweı , Sungrow vb.) tarafından takip edildiği bilinmeli ve bildirilmelidir.
  • İlgili sahanın üretim takibi tek bir datalogger üzerinden mi sağlanmaktadır yoksa datalogger sayısı birden fazla mıdır?
  • İlgili sahanın sensör montajı için ön planlaması sağlandı mı ? (Datalogger ile Sensörlerin montajlanacağı konum arası mesafe kaç metredir?)

NOT : Satış departmanımızdaki arkadaşlarımız bu bilgiler neticesinde sizlere uygun sensör çözümlerimizi teklif olarak iletmektedir. Burada aktarılmamış her bilgi sahadaki entagrasyon sürecinde olumsuzluklar oluşturmaktadır. (Waveshare Usb To RS485 Dönüştürücü ilgili saha personelinde kesinlikle bulunmalıdır.)

  2-)  Siparişi tamamlanmış ürünlerin entegrasyonun da nelere dikkat etmeliyiz ?

  • İlgili saha personeli öncelikle ilk kurulum aşamasında yanında Waveshare Usb To RS485 Dönüştürücü kesinlikle bulundurmalıdır.
  • İlgili sahaya gönderilen ürünlerin kutu kontrolü sağlanmalıdır. İlgili ürünler incelenmeli ana sensörün ya da ana sensör kutusunun üzerindeki bilgiler ( Model Bilgisi , Seri Numarası Bilgisi , HW-SW Bilgisi (Donanım-Yazılım Sürümü) ) alınmalıdır.

Peki bu bilgiler ne işe yarayacaktır ?

Bu bilgiler dahilinde https://www.sevensensor.com/tr/indirme internet sitemize girmeli , yapılandırma araçları indirme menüsünden ilgili sensörün yapılandırma aracını ve modbus haritası indirme menüsünden ilgili sensörün Modbus haritasını indirmelisiniz. Seven Sensör Teknik Destek Departmanımız ise sensör seri numarası üzerinden sipariş öncesi sensör ekran alıntılarının kontrollerini kontrol etmektedir.

  • Sensörlerin bağlanacağı veri kaydedicideki rs485 olarak haberleşen cihazların ID (haberleşme parametreleri) kontrol edilmelidir ve buna göre herhangi bir ID çakışma durumu yaşanmaması adına bu bilgiler Seven Sensör Teknik Destek Departmanı ile de paylaşılmalıdır.
  • Herhangi bir montaj işlemine geçmeden önce bizlere ulaşmalı , sensörleri birlikte kontrol etmeli veya saha personelinin tecrübesi var ise kendisi kontrol etmelidir. Bu kontrol sensörün kendi haberleşme kablosu (ek kablolama olmadan) ile sağlanmalıdır. Sensör güç beslemesini veri kaydedici üzerinden değil harici bir 24 VDC güç kaynağından sağlayınız. Bir laptop ve bir usb to rs485 dönüştürücü ile sağlanan sensör bağlantısı sonrası sensörlerin kontrolü veya ek işlemler (ıd tanımlama , baud rate değişimi vb sensör yapılandırma araçlarımız üzerinden sağlanmaktadır.

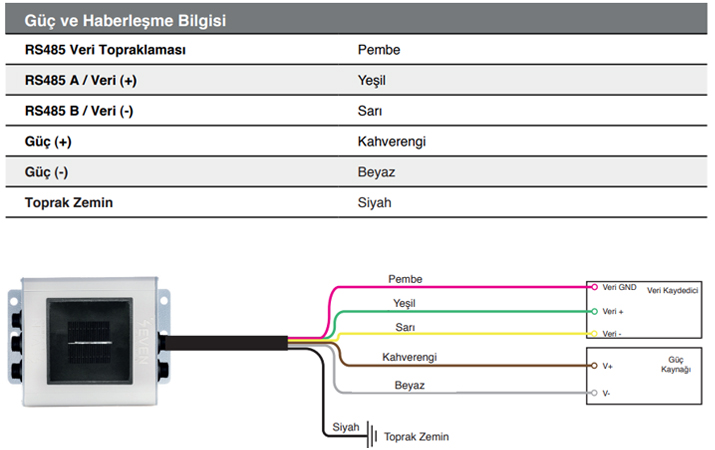

(24 VDC – Kahverengi GÜÇ+ / Beyaz GÜÇ-) (DATA A + YEŞİL / DATA B – SARI)

Işınım Sensörü Bağlantıları

NOT : Bu kontrollerin sağlanmadığı  ve direkt olarak montajlama ile ek kablo çekme işlemlerinin sağlandığı durumlardan sonra sensörle veri kaydedici arasında sağlanamayan haberleşmelerde ekstra iş yükü oluşmaktadır.

Sipariş ve sahadaki kurulum süreçlerini ilerletebilmek adına internet sitemizdeki iletişim bilgilerimiz üzerinden ilgili departmanlarımıza ulaşabilirsiniz.
